Reconstrucción en Atacama: Un 91% de Avance Presenta Plan de Conservación de Vías del Ministerio de Vivienda y Urbanismo.

Importante avance presenta el Plan de Reconstrucción en materia de conservación vial.


A la fecha se ha cumplido un 91% del trabajo comprometido en los territorios afectados, y que particularmente en la comuna de Copiapó alcanza a un 90%.

Copiapó

Con recursos del Ministerio de Vivienda y Urbanismo y como SERVIU hemos intervenido las calles y avenidas:

Calle

Estado

% de avance físico

Observación

Av. Cicunvalación

Terminado

%100

Cerrando proceso administrativo

J. Martínez, Rómulo J. Peña, Chañarcillo y Rancagua

Terminado

%100

Cerrando proceso administrativo

Maipú

Ejecución

%19

Dentro de los tiempos estimados

Van Buren, Talcahuano y Salas

Terminado

%100

Cerrando proceso administrativo

Rodríguez

Terminado

%100

Cerrando proceso administrativo

Las Heras y Ayacucho

Terminado

%100

Cerrando proceso administrativo

Centenario

Terminado

%100

Cerrando proceso administrativo

Calles secundarias bacheadas

Terminado

%100

Cerrando proceso administrativo

La intervención de las calles antes enumeradas alcanza a los 2 mil 410 millones de pesos.

*Aproximadamente, la segunda quincena de octubre comenzará la intervención de las calles Chacabuco y Colipí. Las obras de ambas calles suman la cifra de $753 millones de pesos.

Antecedentes

Desde la Municipalidad de Copiapó se recibieron, por medio de la Secretaría de Planificación Municipal (SECPLA), 87 tramos de intervención (proyectos), los que se encuentran aprobados por SERVIU para comenzar, cumpliendo con la función que corresponde a nuestro organismo. Entre los tramos correspondientes al municipio se encuentran el callejón Torreblanca, Pedro León Gallo y el callejón El Inca (entre Los Carrera y Borde Cerro norte y entre Leonidas Pérez y Los Carrera). Estos tramos serán financiados con parte de los 9000 millones aportados por el FNDR para la reconstrucción de la ciudad.

Chañaral

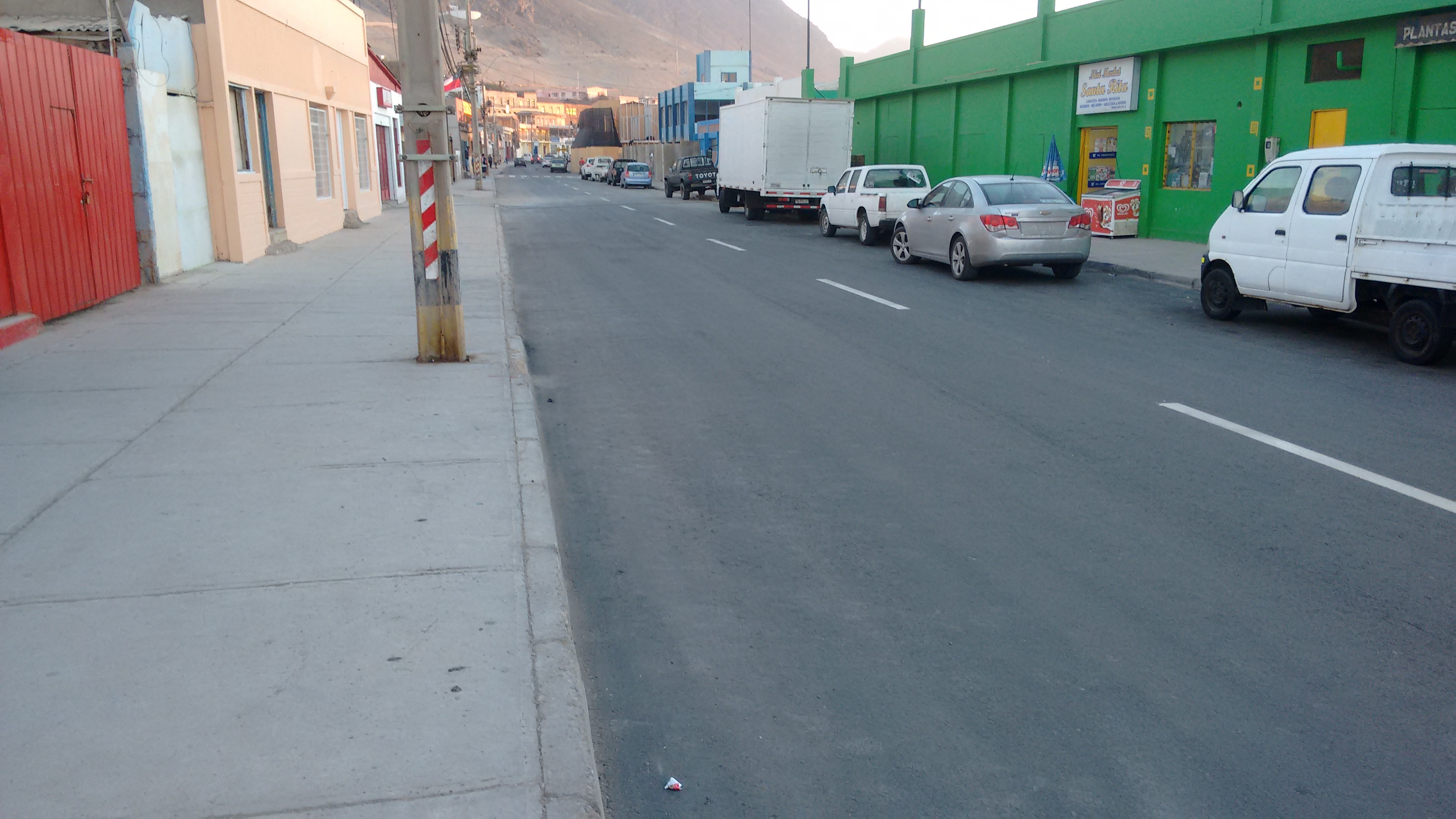

En la comuna de Chañaral las labores de ejecución de las calles Merino Jarpa, Zuleta y Conchuela tienen un promedio de avance del 90% (sin mayores contratiempos), y en la localidad de El Salado las calles General Bonilla, Gabriela Mistral y Carlos Condell presentan un 90% de avance físico (sin mayores contratiempos).

La intervención de las calles antes enumeradas alcanza a los $601 millones de pesos.

Diego de Almagro

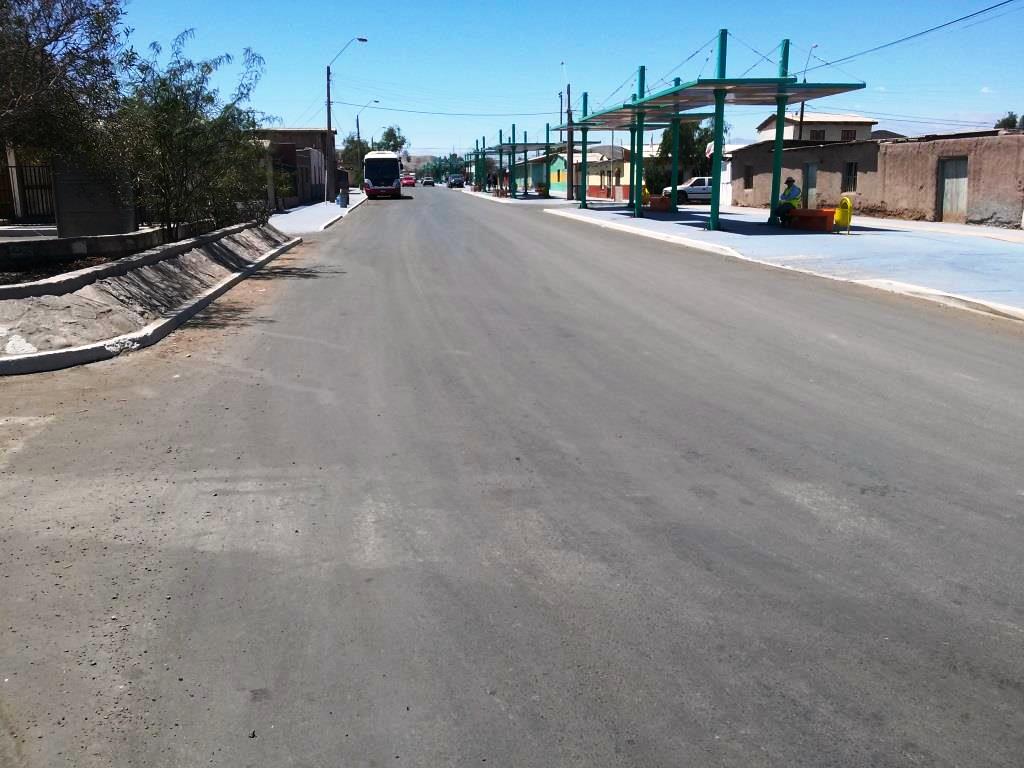

En la comuna de Diego de Almagro, informó el Director (PyT) de SERVIU, las obras de conservación de Av. Pedro Aguirre Cerda y sus calles transversales se encuentran 100% físicamente finalizadas y con tránsito de vehículos.

La intervención de las calles antes enumeradas alcanza a los $409 millones de pesos.

Director (P y T) SERVIU Atacama, Juan Carlos Guirao

"El proceso de conservación vial comprometido por el Ministerio de Vivienda y Urbanismo en la región se desarrolla en los tiempos estimados. A la fecha alcanza un 91% de avance, y en Copiapó un 90%, con una inversión de recursos en Atacama que suma más de 4170 millones de pesos".

Plan regular de pavimentación

Además, El SERVIU Atacama se encuentra ejecutando obras correspondientes al llamado 24 del programa de pavimentación participativa. En la comuna de Copiapó se están interviniendo las siguientes calles.

· Calle Maipú, Población Pedro León Gallo

· Escaleras Borgoño pasajes 2, 3, 4 y 5, Población Borgoño

· Acera El Salvador, Población Manuel Rodríguez

· Escaleras y veredas pasaje Eleuterio Ramírez, Villa Los Minerales

· Calle Ramón Vallejo, Población Los Escritores de Chile

· Veredas pasaje Chanchoquín, sector centro

· Pasaje Pedro Becerra, Villa Eleuterio Ramírez

· Pasaje Bruno Zavala (prolongación)

· Calle Los Aromos, Población Codelco

La inversión total de este programa en las calles indicadas suman $421 millones de pesos.







Fecha: 19/05/2016
